Allgemeiner Ablauf der Windparkplanung
Was bisher geschah...
- 3 jährige Windmessung
in Kooperation mit dem TÜV Süd:
Die Windmessung hat sehr erfreuliche Resultate gezeigt. Der Standort Hessenreuther Wald hat sich laut TÜV SÜD als einer der besten Windgebiete in ganz Bayern herausgestellt. Die durchschnittlichen Windgeschwindigkeiten liegen bei über 7.0 m/s. - umfangreiche artenschutzrechliche Untersuchungen:
Das unabhängige Büro für ökologische Studien GdbR aus Bayreuth hat 2013/14 eine umfangreiche spezielle artenschutzrechtliche Untersuchung durchgeführt. Im Jahr 2019 wurde eine Raumnutzungsanalyse für Großvögel vorgenommen. Hierfür kam eine Hebebühne in Einsatz, die den Beobachter 10-15m über die Baumwipfeln hebt und ihm beste Voraussetzungen für das Sichten von Vögel gewährt. Gleich anschließend erfolgte im Jahr 2020 die Untersuchung für die spezielle artenschutzrechtliche Prüfung (saP). Diese wurde mit zwei Hebebühnen und weiteren Beobachtungspunkten sehr umfangreich durchgeführt. Für diese sehr umfassenden Untersuchungen konnten wir das Team von ANUVA Stadt- und Umweltplanung GmbH beauftragen. - Infoveranstaltungen
Mai 2016, September 2019 sowie 8 Termine im Juni 2022
- regelmäßiger Kontakt
mit der Stadt Erbendorf und den umliegenden Gemeinden Pressath und Kemnath
- regelmäßiger Austausch mit dem Landratsamt Tirschenreuth --> Scoping- und Abstimmungstermine
Mai 2016, Mai 2017, Juli 2019 sowie Januar 2020
- Anfang Februar 2022 wurde ein Genehmigungsantrag nach BImSchG für acht Windenergieanlagen
bei der zuständigen Genehmigungsbehörde Landratsamt Tirschenreuth eingereicht. Die geplanten Windenergieanlagen haben eine Gesamthöhe von 200 bis 233 m und eine jeweilige Leistung von 6,0 oder 6,2 MW

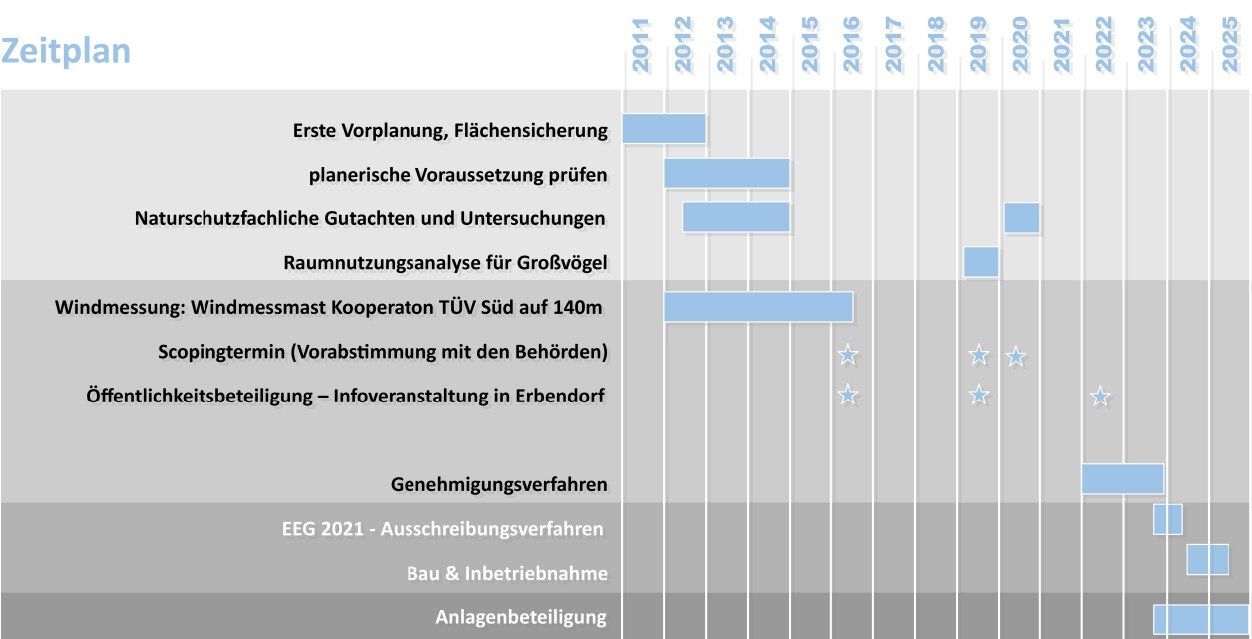

Zeitplan Windpark Silberschlag
